СТРОИТЕЛЬСТВО И АРХИТЕКТУРА/ 3. Современные технологии
строительства, реконструкции и реставрации
д. т. н. профессор Павел Павлович ОЛЕЙНИК,
к.т.н. Виктор Исаевич БРОДСКИЙ
Московский государственный строительный
университет (ГОУ ВПО МГСУ)
ОСНОВНЫЕ ФАКТОРЫ ОПЕРЕЖАЮЩЕЙ
ПОДГОТОВКИ СТРОИТЕЛЬНОГО ПРОИЗВОДСТВА
В развитии подготовительного периода строительства должна
учитываться вся совокупность факторов, влияющих на производство
строительно-монтажных работ, и разнообразие методов возведения объектов.
К основным положениям
по организации подготовки
строительной площадки следует отнести:
опережающее возведение
постоянных инженерных сетей
и сооружений для
обеспечения строительства энергоресурсами;
опережающее устройство
внеплощадочных и внутриплощадочных дорог для использования их в процессе
строительства;
опережающую прокладку
инженерных сетей под
транспортными коммуникациями, монтажными
и складскими площадками;
совмещенную прокладку
инженерных сетей с
возведением подземных частей
зданий и сооружений;
совмещенную прокладку
различных видов инженерных
сетей вне зон строительства объектов и под
монтажными и складскими площадками;
организацию производственных и бытовых условий на
строительной площадке за
счет возведения мобильных
комплексов из инвентарных
зданий, строительства в
подготовительном периоде постоянных
зданий и использования для нужд строительства существующих зданий.
Эти положения
достаточно полно реализуются
при условии расчленения
территории строительной площадки
на однородные участки
по функциональным признакам
производства работ. Такие
однородные участки можно систематизировать в десять групп (таблица 1).
. При
этом необходимо учитывать
следующее:
-
работы по группам I – VIII
(обозначим объем этих
работ через
) являются определяющими для открытия фронта
основных строительно-монтажных работ
и должны в
полном объеме выполняться
до начала возведения
объекта;
Таблица 1
Систематизация однородных участков по функциональным
признакам
|
Номер группы |
Функциональные признаки |
|
I |
Территория, участки строительной площадки, подлежащие расчистке со сносом зданий |
|
II |
Территория, участки строительной площадки, подлежащие планировке с обеспечением стоков вод |
|
III |
Участки строительной площадки, предназначенные для размещения мобильных (инвентарных) зданий и их комплексов |
|
IV |
Участки с коммуникациями, обеспечивающими нужды строительной площадки в энергоресурсах (водоснабжение, теплоснабжение, электроснабжение и др.) |
|
V |
Участки с транспортными путями (автомобильные, железные дороги), используемыми в процессе строительства, и участки с коммуникациями, трассируемыми под ними |
|
VI |
Участки с коммуникациями в пределах площадок складирования, сборки и укрупнения конструкций и оборудования |
|
VII |
Участки с коммуникациями в пределах монтажных зон строительства зданий и сооружений |
|
VIII |
Участки для опережающего строительства зданий и сооружений, используемых для нужд строительства |
|
IX |
Участки с коммуникациями и фундаментами зданий и сооружений с совмещенными земляными выемками |
|
X |
Участки с коммуникациями вне монтажных зон строительства зданий и сооружений |
- работы
по группе IХ (
) должны выполняться
одновременно с устройством
фундаментов (подземных частей)
зданий и сооружений;
-
работы по группе Х (
) не сдерживают
открытия фронта основных
строительно-монтажных работ.
Таким образом,
объем подготовительных работ
для каждого рассматриваемого объекта может быть
представлен как:
Vп
=
+
+
,
где Vп
- объем подготовительных работ
(тыс. руб.; чел.-дн.).
Число однородных
участков и объем
работ по ним
зависят от плотности
застройки объекта,
синтезирующей всю совокупность влияющих факторов:
размеры и площадь
территории; наличие производственных, транспортных и инженерных
связей; кооперирование основных
и вспомогательных производств; состав пусковых комплексов
и очередей. Эти показатели имеют широкий диапазон
значений. При этом следует учесть, что
плотность застройки существенно
колеблется даже в
пределах одной отрасли
промышленности. Например, для объектов легкой промышленности плотность
застройки составляет 21-61%,
транспортного строительства – 13-65%
и т.д.
Возможное
многообразие вариантов организационных решений по выполнению
подготовительных работ в
совмещении с основными
строительно-монтажными работами (СМР)
возможно представить в виде схемы (рис. 1).

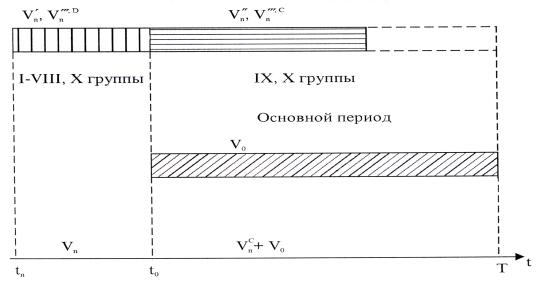

Рис. 1. Принципиальная схема интенсивного выполнения
подготовительных
работ
Организация выполнение подготовительных
работ с выделением участков
по функциональным признакам из условия осуществления строительства заданными темпами
способствует повышению эффективности
строительного производства.
Л
И Т Е Р А Т У Р А
1. Олейник П.П. Организация
строительства. Концептуальные основы. Модели и методы.
Информационно-инженерные системы. М., Профиздат, 2001., 408 с.
2. Шепелев И.Г. Математические методы и
модели управления в строительстве. М.,
Высшая
школа,1980., 214 с.
3. Харитонов В.А. Подземные здания и сооружения промышленного и гражданского
назначения. М., АСВ, 2008., 180 с.
