СИСТЕМА УПРАВЛІННЯ
КОМПЛЕКСНИМИ ПРОЕКТАМИ
Під
системою розуміємо сукупність об'єктів і відношень між ними, що утворюють єдине
ціле в процесі системогенезу.
Під комплексним проектом ми
розуміємо проекти, в яких беруть участь
ряд компаній, фірм, що здійснюють
виконання проектних дій. Особливість комплексного проекту полягає в том, що
групи компаній беруть участь на різних етапах життєвого циклу проекту:
розробка технічних рішень,
постачання устаткування та матеріалів,
технічний і технологічний контроль, забезпечення кожного етапу
необхідним по кваліфікації та чисельності персоналом.
У реалізації систем керування проектами
головним інструментом фіксації всіх причинно-наслідкових зв'язків між
елементами комплексного проекту є інформаційна модель, здатна оперативно
відобразити стан будь-якого проекту і його елементів, а також
допускає адекватну декомпозицію оброблюваних даних, динамічно модифікують при переході в інший стан кожного проекту
та систем керування проектами у цілому.
Для
керування комплексними проектами традиційно використовують
наступні функції:
-
ведення реєстру учасників проекту;
-
актуалізація і верифікація номенклатури постачальників
продукції та послуг;
-
керування плануванням робіт і контролем їхнього виконання на різних етапах.
-
електронний документообіг для учасників комплексного проекту (обробка заявок і накладних, платежу та
актів неузгодженостей, електронні звірення та звіти);
-
оптимізація
товарних залишків, тобто розрахунок трендів по поставках, синхронізація
логістичних схем, ранжирування прав для аналізу товарних і прийняття рішень по
перекомплектації;
Крім цих вимог, схожі комплексні проекти
висувають додаткові вимоги до систем керування проектами:
-
формалізація
технічних рішень і їхнє узгодження з
технологічними картами, графіками
інсталяцій і планових робіт по контролю дотримання технології;
-
загальне середовище для планування робіт та їхньої синхронізації, облік виконання та складання звітів;
-
оптимізація існуючих або створення нових регламентів і нормативів роботи;
-
оптимізація інформаційних
потоків - визначити конкретну інформацію, що буде потрібно компанії, як вона
буде оброблятися, хто її буде використати та у яких цілях, як консолідувати та усунути її суперечливість, з
якими вже працюючими в компанії системами буде інтегрована і яким способом.
Інформаційна модель
систем
керування комплексними проектами.
Для опису
предметної області використана семантична мережа, що представляє собою
навантажений спрямований зв'язний граф, що допускає цикли.
![]()

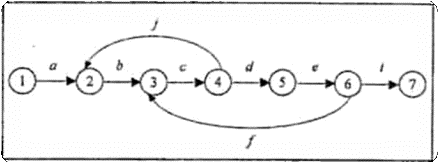

Фрагмент опису предметної області наведений на малюнку.
Вершини 1-7 графа відповідають стадіям робіт проекту, де
1 - побудова паспорта об'єкта;
2 - формалізація виявлених потреб;
3 - підготовка варіантів технічних рішень;
4 - узгодження технічного завдання з головним архітектором проекту;
5 - узгодження графіка поставки матеріалів і послуг;
6 - узгодження технічного завдання і кошторису з фінансовою
службою;
7 - узгодження графіка робіт з технічного нагляду.
Дуги а-j відповідають
переходу від однієї стадії до іншої:
а- збір інформації
з потреб із прив'язкою до характеристик об'єкта;
b - розробка
варіантів технічних рішень;
с - підготовка
презентацій технічних
рішень, складання кошторисів;
d - підготовка
графіків поставок матеріалів і послуг;
е - підготовка комерційної пропозиції;
t - підготовка
варіантів графіка робіт з технічного нагляду;
j - уточнення
інформації для формалізації виявлених потреб;
f - коректування
варіантів технічних рішень і кошторисів.
Найважливішою
властивістю такої організації роботи є прагнення домогтися максимальної
ефективності роботи персоналу. Під ефективністю розуміється не тільки кількість
виконаних зустрічей, презентацій, поїздок і т.д. за плановий період, але й
реальний внесок у досягнення цілей компанії.
У підсумку кожен співробітник повинен
чітко розуміти своє завдання та важливість її рішення для успішного виконання
роботи всієї компанії в цілому.
На етапі аналізу проекту дозволяє
відслідковувати розподіл робіт серед учасників, а також маршрутам руху, просуванню по етапах проектів,
дотриманню технології і т.д. У ході виконання робіт з дотриманням створеного
плану фіксуються результати. При занесенні цієї інформації за період
(базовий період - тиждень) звіт переходить у стадію «закрите». За допомогою
модуля аналітики керівник аналізує ефективність роботи співробітників,
підрозділів і взаємодії учасників проекту.
