Продукция на промышленных животноводческих комплексах должна
вырабатываться поточно с определённой ритмичностью работы. Основной поточного
производства на свиноводческом комплексе является чётко разработанная
циклограмма. Циклограмма представляет собой общий технологический план потока
на животноводческом комплексе, обеспечивающий ритмичное выполнение
производственной программы. С помощью правильно составленной циклограммы
определяется потребность и назначение производственных помещений и их число по
цехам, количество групп животных для одновременного содержания и движение их по
корпусам цехов во времени.
Перемещение животных между подразделениями, поступление ресурсов,
получение свиноводческой продукции должно производится в строго установленные
сроки. Эти перемещения должны быть планомерными и проводиться оптимальными
группами, не содержать излишних операций и не нарушать технологических поточных
линий и деятельности операторов, работающих непосредственно в сфере

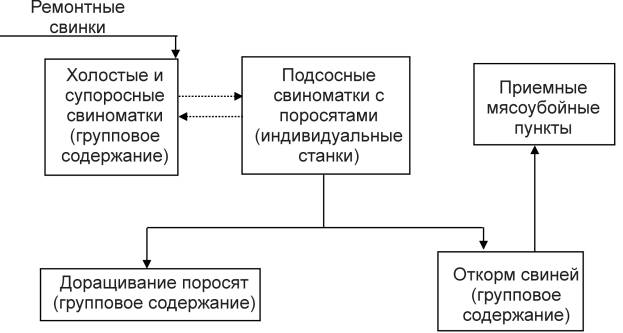

проводиться. Технологическая цепь при содержании свиней приведена на рис.1.
Как видно из полученных данных в циклограмме, величины воспроизводства
и доращивания поросят на свиноводческом комплексе «Маяк» Двуречанского района
Харьковской области находятся в определённой зависимости, которая даёт
возможность найти количество эксплуатируемых животноводческих помещений (или
групп животных) за время пребывания партии животных в ритмичной равномерной
нагрузке:
|
|
Рис.1. Технологическая схема производства
N =
+ 1
где Т – время эксплуатации всех помещений одной загрузкой животных
(время одного отбора групп животных в цехе, т.е. цикл);
t – время эксплуатации одного помещения
(секции) определённой группой животных;
r – шаг (ритм) потока.
Но при T = 2t – r
будет соблюдаться ритмичность во всех цехах, тогда имеем зависимость N =
На свиноводческом комплексе хозяйства, расположенном на одном
производственном участке, организовано поточное воспроизводство, доращивание и
откорм с ритмом r =
10дней. Преимущество поточной системы производства заключается в исключении
сезонности воспроизводства, рациональном использовании кормов, постоянной
занятости помещений, повышении квалификации рабочих, специализированных на
однородных операциях, рациональной организации труда и т.д. Чтобы рационально
использовать помещения, нужно рассчитывать поголовье свиней для одновременного
их содержания. Всё стадо свиней разделено на следующие цехи: 1) холостых и
супоросных маток; 2) подсосных маток; 3) доращивания; 4) откорма.
Цех холостых и супоросных свиноматок делится на подцехи: подцех
холостых и супоросных до 35 дней со сроком супоросности 35-110 дней. За
основную технологическую единицу принимается группа подсосных свиноматок в 30
голов.
Цех холостых и супоросных
маток. В первом подцехе
(1-35 дней супоросности) должна быть группа осеменённых маток в 40 голов, из
которых после выявления прохолостевших маток остаётся 30 голов, 9 голов
прохолост (30%) и 1 гол. – производственный брак. Время занятости помещений
одной группой - 40 дней.
t1n = t1 + tc = 35 + 5 = 40 дней.
где t1 – время пребывания группы свиноматок в
первом подцехе (35 дней)
tc – время
санитарного разрыва (5 дней).
Время цикличной эксплуатации первого подцеха для холостых, проверяемых
и осеменённых свиноматок находим из выражения:
T1n = 2t1n
– r = 2
40 – 10 = 70
дней.
где r –
ритм заполнения групп свиноматок, при этом число группа животных N1 =
+ 1 =
+ 1
= 4.
В первом подцехе одновременно содержится 160 голов осеменённых маток
(40
4). В этом же цехе, кроме того, содержится 80 голов холостых
свиноматок, из которых на начало декады имеется всегда постоянный резерв
холостых маток (40 голов), а остальные 40 голов холостых свиноматок
комплектуются с потока (прохолост – 5 голов, с опороса 1 голова, после отьема –
25 голов, и ремонтные свинки – 9 голов).
Во втором подцехе содержится супоросные свиноматки от 36 до 110 дней.
Время занятости помещений одной группой:
t2n = t2 + tc = 75 + 5 = 80 дней.
где t2 – время супоросности (75 дней).
tc – время санитарного разрыва (5 дней);
Время цикличной эксплуатации второго подцеха супоросных маток
составляет T2n = 2t2n
– r = 2
80 – 10 = 150 дней. В этом подцехе поголовье разделено на
следующее количество однопородных групп:
N2n =
+ 1 =
+ 1 = 8
В каждой группе содержится по 30 супоросных маток. Всего в этом подцехе
содержится: n2n = 30
8 = 240 голов.
Следовательно, в цехе холостых и супоросных маток будет содержаться всего 480
маток (240 гол.+80гол.+160гол.). Все поголовье будет размещаться в двух свинарниках по 240 голов.
Цех подсосных свиноматок. Время занятости помещения - 80 дней: 5 дней
содержатся глубокосупоросные матки до опороса, 65 дней - подсосный
период, 5 дней содержатся поросята после отъёма от свиноматок и 5 дней
отводится на санитарный разрыв. Время цикличной эксплуатации цеха составляет:
T2 = 2t2
– r = 2
80 – 10 = 150 дней.
В цехе постоянно содержится 8 групп животных:
(N2 =
+ 1 =
+ 1 = 8), из которых 7 групп свиноматок с
поросятами-сосунами и группа поросят отъёмышей. Всего содержится: свиноматок
210 голов (30гол.
7групп), одна группа поросят отъёмышей в количестве 240 голов
(30гол. свиноматок
8голов поросят). Всё поголовье размещается в четырёх
свинарниках - маточниках.
Цех доращивания. Время цикличной эксплуатации цеха:
T = 2t3 – r = 2
80 – 10 = 150
дней.
Время занятости помещения - 80 дней. Имеется 8 групп поросят.
Количество поросят при отъёме рассчитывается исходя из того, что под
свиноматкой при отъёме содержится 8 голов. От каждой группы получаем 240 голов
поросят, всего за время прохождения технологического процесса во всех группах:
240гол.
8групп = 1920 голов. Имеющееся поголовье размещается в двух
помещениях по 1000-1200 голов в каждом.
Цех откорма. Время занятости помещения 160 дней (155 дней
+ 5 дней). Время цикличной эксплуатации цеха: T4 = 2t4 – r
= 2
160 – 10 = 310
дней. Количество групп в цехе:
N4 =
+1 =
+ 1 = 16.
В цехе доращивания от группы маток в 30 голов получено 240 голов
поросят. За время доращивания отход по группе составляет: 4-5%, что равно около
10 голов. Поэтому в цехе откорма одновременно содержится 3680 голов (230гол.
16групп), которые размещаются в четырёх помещениях. В год
хозяйство получает 36 групп откормленных свиней:
N =
=
= 36; всего животных
с учётом 1-2% отхода за время откорма: n = (230 – 5)
36 = 8100 голов. Время технологического цикла на
свиноводческом комплексе: Тц = 35дн.+75дн.+75дн.+75дн.+155дн.
= 415дн. На основании приведенных расчётов составлен сводный
технологический график (циклограмма), позволяющий в любое время контролировать
выполнение технологических процессов по цехам свиноводческого комплекса,
своевременно и качественно выполнять зооветеринарные мероприятия.
Выводы. Длительная производственная проверка
предложенной методики оптимизации технологических процессов в свиноводстве
позволяет нам рекомендовать её для широкого внедрения в крупных свиноводческих
и фермерских хозяйствах.
