Строительство и архитектура/3.
Современные технологии строительства,
реконструкции и реставрации.
Проф.
Спиридонов Э.С., Краснова И.Л., Масленников И.А., Подгорный С.А.
ФГБОУ ВО «Московский государственный университет путей
сообщения Императора Николая II» (МИИТ), Россия
Особенности и этапы
формирования организационно-технологических решений календарного планирования
строительства транспортных сооружений
Реализация современных
железнодорожных строительных проектов требует привлечения значительных
финансовых и ресурсных вложений. Такие проекты характеризуются, как правило,
сложными взаимосвязями различных комплексов работ, сжатыми сроками
строительства, суровыми природно- климатическими условиями, отдаленностью и трудно доступностью баз снабжения,
дефицитом трудовых ресурсов, строительной техники и др. В этих условиях
необходимы инновационные подходы к организации, планированию и
управлению на всех звеньях железнодорожного строительного производства, его
ускорение на основе рациональной концентрации сил, ресурсов и эффективного их
использования.
При исследовании этой
сложной проблемы особое место занимает задача ускорения темпов работ по вводу в
эксплуатацию транспортных сооружений железной дороги, являющихся
срокообразующими и создающих линейную основу железнодорожной линии. Они
являются одними из наиболее сложных, затратных и ресурсоемких при строительстве
железной дороги. Примером может служить строительство мостов и водопропускных
сооружений. Доля объемов работ по строительству мостов на железнодорожной
магистрали Беркакит-Томмот-Якутск составляет около 25% от ее общей стоимости.
Из водопропускных
устройств железной дороги наибольший удельный вес по численности приходится на
малые и средние мосты, количество которых достигает 0,8- 1,1 моста на один
километр линии и которые составляют 72- 85% годовой программы работ
мостостроительных трестов в северной климатической зоне. Наличие большого числа
малых мостов и водопропускных труб, создаёт дополнительные сложности в
организации железнодорожного строительства.
Нарушение сроков
возведения любого транспортного сооружения, например, как правило, приводит к
приостановке укладки железнодорожного пути, либо к неритмичности в работе
механизированных колонн и других строительных подразделений. Это определяет
повышенные требования к четкому и согласованному взаимодействию во времени и
пространстве всех организаций, участвующих в строительстве железнодорожной
линии, особенно подразделений, осуществляющих возведение таких сооружений и обеспечивающих фронт работ для смежников
и ритмичность работы механизированных колонн и других подразделений.
Разработка
организационно-технологических решений усложняется необходимостью подчинения
ритма таких сооружения
водопропускных устройств общему темпу
строительства железной дороги, а также сложными природно- климатическими
условиями.
Практическая реализация разработанной модели с
целью получения точного расписания, несмотря на простоту формулировки, весьма
затруднительна. Это связано не только с громоздкими и сложными вычислениями, но
и с наличием множества не формализуемых процедур нахождения оптимума;
[11,12,17]. К трудностям решения таких
задач относятся: причины, которые заключаются в сложности структуры расписания
работ, в отсутствии условий существования экстремума, в несовершенстве оценок
сходимости предлагаемых алгоритмов и др.
Особенность
решения поставленной в задачи состоит в трудности формализации внешних
ограничений, где неясны допустимые значения
,
,
, которые оказывают существенное влияние на
, ∆
, T,
в выражениях.Так,
например, увеличение интервалов времени
расширяет область
допустимых вариантов организационных маршрутов расписания, но не соответствует
запросам практики и требованиям нормативных документов [1 1], т.к. удлиняют
сроки строительства железнодорожной линии.
Частичное предварительное устранение неопределенностей в задаче возможно
за счет упорядочения указанных ограничений. В исследовании [20] отсыпка
железнодорожного земляного полотна предусматривается в порядке убывания сроков
производства работ, что обеспечивает наиболее выгодные условия организации
строительства транспортных сооружений. В таких условиях появляются
дополнительные интервалы времени ∆
, для постройки
мостов.
График работ
с убыванием сроков более благоприятен для производства мостостроительных работ
в связи с наличием дополнительных интервалов времени:
=-
; ∆
=
-
;
∆
=
-
; ∆
=
-
;
где - сроки начала земляных раоот при отсыпке
насыпей в последовательности 1, 2, 3, 4, 5;
- то же, в последовательности 5, 4, 3, 2, 1.
Кроме того, при
организации работ по схеме 1 получаем общий выигрыш во времени на участке линии
из пяти объектов нижнего строения пути
∆
=
-
,
Где
– общее время
возведения участка нижнего строения пути при возрастании сроков земляных работ;
Однако, в каждом случае,
необходима проверка ограничений по земляным работам на соблюдение сроков начала
укладки железнодорожного пути , которые не всегда позволяют осуществить

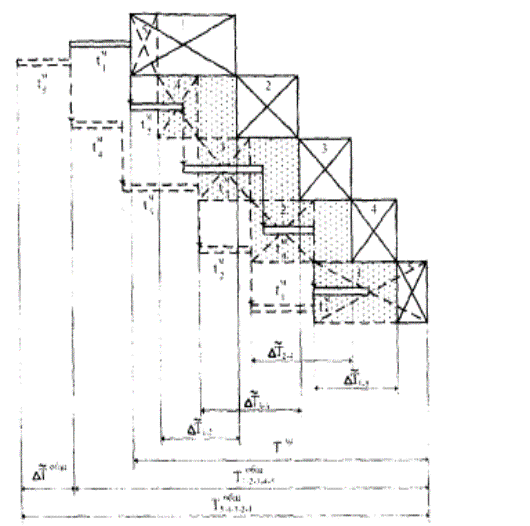

организацию земляных работ по указанной схеме (рис.8).
Приведенный способ
согласования графиков строительства мостов и ведения земляных работ на участке
железнодорожной линии является частным решением. Применение частных
инструментариев устранения неопределенностей заметно не облегчает решение
поставленной задачи, которая относится к классу сложных комбинаторных задач
дискретной математики. К путям их решения, относятся принципы декомпозиции
общей задачи на ряд частных задач.
Поэтапное решение
последних, с последующей взаимоувязкой и учетом результатов, полученных на
предыдущем этапе, приводит к снижению размерности задачи. Однако следует
отметить, что совокупность решений частных задач возможна, если «их решения
получаются сравнительно просто ( т.е.
при умеренных затратах материальных средств и машинного времени) и являются
конструктивными ( т.е. содержащими
нужный результат).

1,2.3,4,5 -
последовательность возведения насыпей в порядке убывания сроков производства
работ;
5,4,3.2,1 - то же в
порядке возрастания сроков;
![]()
- то же при 5,4,3,2,1;
- дополнительные интервалы времени для
строительства малых мостов.
Рис.8. Влияние
последовательности возведения насыпей
на сроки
мостостроительных работ
При разработке комплексной модели выполнение
работ по сооружению транспортных объектов в работе предусмотрены три
специализированных потока. По технологически завершенным циклам при сооружении
транспортных сооружений эти потоки независимы друг от друга. Каждый из них
может выполняться несколькими специализированными бригадами или ведущими
механизмами в составе бригад.
Однако, в организационном аспекте, потоки
требуют дальнейшего рассмотрения и взаимоувязки. Условием сдачи транспортных
сооружений является выполнение всеми строительными потоками заданных объемов
работ в установленные сроки.
Анализ подсистемы организации строительства
транспортных сооружений показал также зависимость отдельных специализированных
процессов в потоках о г обособленных внешних процессов строительной системы.
Так, сроки начала работ по возведению фундаментов ограничены сроками окончания
работ подготовительного периода, сроки окончания работ но монтажу опор и
пролетных строений - соответственно, сроками начала земляных работ и укладки
рельсошпальной решетки.
Эти обстоятельства обуславливают необходимость
поэтапного решения задачи, где на каждом этапе, в результате решения частной
задачи, формируется соответствующий неритмичный специализированный поток в виде
организационных маршрутов движения специализированных бригад или механизмов по
объектам с учетом сформулированных условий и ограничений. Таким образом, в
общей задаче формирования расписания выделим этапы решения следующих задач:
а) формирование рациональных организационных
маршрутов буровых или сваебойных комплектов в составе бригад нулевого цикла по
устройству фундаментов транспортных сооружений, с учетом условий и ограничений;
б) формирование рациональных организационных
маршрутов строительно-монтажных бригад по монтажу опор малых мостов, с учетом;
в) формирование рациональных организационных
маршрутов крановых комплектов в составе монтажных бригад по установке пролетных
строений.
В целом, исходя из предложенной в работу
методики формирования организационно-технологических решений строительства
транспортных объектов, улучшается планирование и выполнение объектов в срок при
реализации положений вышеуказанной методики.
