Технические науки/4. Транспорт

Проф. Спиридонов Э.С., Якименко Ю.Б., Набивач В.С., Яцышен А.М.

ФГБОУ ВО «Московский государственный университет путей

сообщения Императора Николая II» (МИИТ), Россия

Актуальность проблемы технического перевооружения на транспорте и в транспортном строительстве

Техническое перевооружение фирм и отраслей народного хозяйства в целом имеет

цель;

- создать предпосылки для развития экономики страны и реализации федеральных программ социально-экономического развития в условиях рыночной системы хозяйствования;

- обновить техническое оснащение и повысить конкурентоспособность организаций и предприятий на рынке контрактов.

На современном этапе структурной перестройки экономики России техническое перевооружение является средством глубоких преобразований во всех сферах производства и потребления продукции. Новые ориентиры и концепции экономического развития привели к новым требованиям в области механизации. Нестабильное состояние инвестиционной политики, и объемов финансирования взаимосвязаны с низким техническим уровнем фирм. Парки машин и оборудования имеют повышенный моральный износ и не соответствуют требованиям современных контрактов. Техническое перевооружение - актуальная проблема и для машиностроения, так как характеристики выпускаемых машин не соответствуют мировому уровню.

Управление техническим перевооружением как раз и должно обеспечить переход к качественно новому состоянию технического оснащения фирм и его обновлению при структурной перестройке экономики. Ее современное развитие может основываться только на наукоемких технических и технологических решениях.

Организация обновления основных фондов зависит от отраслевой специфики. Строительный комплекс относится к наиболее сложным отраслям народного хозяйства. Если в промышленном производстве предмет, орудия труда и трудовые ресурсы находятся в определенной пространственной структуре и устойчивых условиях производства, то на строительных, особенно линейных объектах (например, в железнодорожном, автодорожном и трубопроводном строительстве) подрядные подразделения должны перемещаться, условия применения орудий труда постоянно меняются в пространстве и времени. В этих условиях машинный парк должен быть организован как система, структура и взаимосвязи которой наиболее эффективно соответствуют производственной программе. В этом соответствии - две стороны; условия производства и возможности его механизации.

Применение новейших информационных технологий, а именно, универсальной системы компьютерной математики MathcadPro, предоставило возможность графической интерпретации поведения системы на значительно большем временном интервале. В данном разделе информация представлена в виде распечаток системы MathcadPro.

Исходная система дифференциальных уравнений А. И. Колмогорова и ее решение приведены ниже (1) и (2).


(1)



(2)



Исходные данные:

- интенсивность возникновения неисправностей и накопления дефектов влюбом гидроизоляционном ковре, в течение 6 лет, (1/год);

- интенсивность возникновения неисправностей и накопления дефектов втеплоизоляционном слое, в течение 10 лет, (1/год);

- интенсивность разрушения железобетонной панели, в течение 20 лет, (1/год);



Вариант №1. Независимое решение в MathcadPro системы дифференциальных уравнений А. И. Колмогорова методом Рунге-Кутта.

t0:= 0; t1:=15 - временной интервал (15 лет);

N: = 15 - число шагов;                     - вектор начальных условии

Система дифференциальных уравнений А. Н. Колмогорова:

- задание решения.

Решение дифференциальных уравнений А. Н. Колмогорова выполнено с помощью универсальной системы компьютерной математики MathcadPro методом Рунге-Кутта путем возвращения матрицы решений системы обыкновенных дифференциальных уравнений с начальными условиями в векторе V0, правые части которых записаны в символьном векторе F на интервале от t0 до t1 при фиксированном числе шагов N.

Таблица 1. Матрица состояний

tPo(t) p,(t) Р:<t>Рз(0)





t

P0(t)

P1(t)

P2(t)

P3(t)





0

1

2

3

4



0

0

1

0

0

0



1

1

0.587

0.218

0.021

0.174



2

2

0.345

0.287

0.065

0.304



3

3

0.202

0.284

0.113

0.401



4

4

0.119

0.251

0.158

0.473



5

5

0.07

0.209

0.196

0.525



6

6

0.041

0.167

0.227

0.564

W=

7

7

0.024

0.131

0.252

0.593



8

8

0.014

0.1

0.271

0.614



9

9

8.271-10-3

0.076

0.286

0.629



10

10

4.855-10-3

0.057

0.297

0.641



11

11

2.85-10 -3

0.043

0.305

0.649



12

12

1.673-10 -3

0.032

0.312

0.655



13

13

9.819-10 -4

0.024

0.316

0.659



14

14

5.763-10 -4

0.017

0.32

0.662



15

15

3.383-10 -4

0.013

0.322

0.665



На рис. 1. в качестве результатов анализа представлены графики изменений значений вероятностей пребывания кровли в состояниях S0-S3, где:

S0- все элементы кровли в момент времени t работоспособны,

S1 - в защитном слое рубероида или в рулонном ковре в момент времени tвозникли дефекты,

S2 - состояние, когда в момент tи защитный слой рубероида, и рулонный ковер одновременно не выполняют своих функций,

S3 - снижение теплоизоляционных свойств утеплителя в момент времени t превысило допустимый предел.

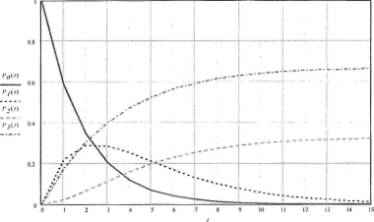

Рис. 1. Графики изменений вероятностей пребывания кровли в состояниях S0-S3.

На рис. 2. представлен график изменения величины вероятности отказа кровли через tлет эксплуатации.

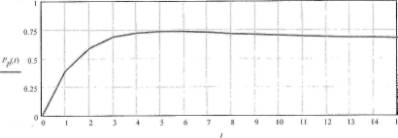

Рис. 2. График изменения величины вероятности отказа кровли через tлет эксплуатации

На графиках, построенных программным средством:

Q(t):= P2(t) + P3(t)- вероятность отказа кровли через tлет эксплуатации;

Рp:= Р2(t) + P3(t) - вероятность разборки кровли при очередном ремонте.

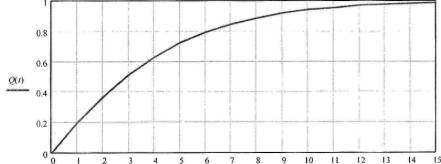

На рис. 3. представлен график изменения вероятности разборки кровли при очередном ремонте в зависимости от назначенного межремонтного периода.

Рис. 3. График изменения вероятности разборки кровли при очередном ремонте в зависимости от назначенного межремонтного периода

Таблица 2

Параметры       Q(t):= P2(t) + P3(t)и Рр:= Р2 (t)+P3(t)





0





0



0

0

0

0



1

0.195

1

0.392



2

0.369

2

0.591



3

0.514

3

0.685



4

0.63

4

0.723



5

0.722

5

0.734



6

0.792

6

0.732

Q(t) =

Q(t) = 7

0.845

Pp(t) =

7

0.724



8

0.885



8

0.714



9

0.915

9

0.706



10

0.938

10

0.698



11

0.954

11

0.692



12

0.966

12

0.687



13

0.975

13

0.683



14

0.982

14

0.68



15

0.987

15

0.678

Вариант №2. Уточнение исходного решения при помощи информационной технологии MathcadPro.

t:=0..15 - временной интервал (15 лет);

Система функций

Таблица 3

Вероятности нахождения кровли в каждом состоянии

t=



P0(t)=



Р1(1) =



Р 2(0 =



Р3«) =

1



0.587



0.218



-0.039



0.234

2

0.344

0.287

0.047

0.322

3

0.202

0.284

0.113

0.401

4

0.118

0.251

0.163

0.467

5

0.069

0.209

0.202

0.519

6

0.041

0.167

0.232

0.56

7

0.024

0.131

0.255

0.591

8

0.014

0.101

0.272

0.613

9

8.23-10-3

0.076

0.285

0.63

10

4.828-10-3

0.057

0.296

0.642

11

2.832 10-3

0.043

0.303

0.651

12

1.662-10-3

0.032

0.309

0.657

13

9.747 10-4

0.024

0.314

0.662

14

5.718-10-4

0.017

0.317

0.665

15

3.355-10-4

0.013

0.32

0.667

По аналогии с вариантом №1 программным средством были автоматически построены графики изменений вероятностей пребывания кровли в состояниях S0-S1, изменения вероятности отказа через t лет эксплуатации и изменения вероятности разборки кровли при очередном ремонте в зависимости от назначенной продолжительности межремонтного периода. Результаты вариантов №1 и №2 оказались достаточно близкими, поэтому графики варианта №2 и таблица параметров состояний не показаны.

Результаты расчетов, выполненных с применением современных информационных технологий, хорошо совпадают с результатами старых расчетов.

Прогнозные расчеты продолжительностей межремонтных периодов можно выполнять заблаговременно на ранних этапах жизненного цикла здания или сооружения, а именно, на стадиях проектирования и строительства. Таким образом, можно установить и регламентировать требования к состоянию строительного производства, к его организации, управлению, технологиям в будущем при выполнении будущих ремонтов эксплуатируемых зданий и сооружений.

Продолжительность межремонтных периодов зависит от того, как снижается надежность (безотказность) конструкции вследствие снижения надежности и роста отказов ее элементов.

Рассмотрим решение задачи на примере более долговечной конструкции, а именно, стенки здания.

Стенка здания (рис.4) состоит из защитного покрытия (элемент №1, срок службы - 10 лет), гидроизоляционного слоя (элемент №2, срок службы - 1 лет), слоя тепло-пароизоляции, объединенной с железобетонной плитой (элемент №3, срок службы - 20 лет).

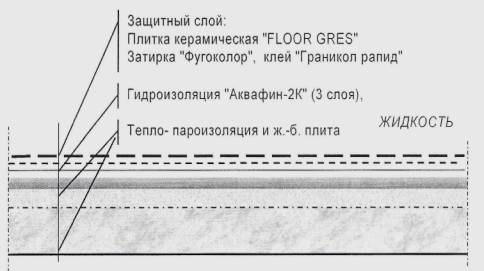

Рис. 4. Конструкция стенки здания.
