Миклуш А.С., Лим В.Г., Усачев К.М.
ООО "Стройнадзордиагностика", Россия
Формирование ремонтной
программы предприятия
топливно-энергетического
комплекса
в информационной среде
Снижение риска эксплуатации производственных объектов
в значительной мере связано с оптимизацией организационных и технологических
процессов выполнения ремонтно-восстановительных работ (РВР). Планирование РВР
является одной из основных задач, решаемых любым промышленным предприятием.
Проблема планирования РВР может быть с достаточной степенью точности описана
математическими моделями принятия решений, устанавливающими связь между целями
оптимизации и альтернативными решениями. В работе предлагается концепция
автоматизированной системы принятия решений (АСПР) при оценке экспертами качества
проектирования и сооружения производственных объектов и определения очередности
(планирования) производства РВР.
Задача формирования ремонтной программы предприятия
заключается в нахождении такой
производственной программы (календарного плана выполнения работ, загрузки
оборудования, вариантов работы технологических установок, потребности в
материально-технических ресурсах и т.д.), которая обеспечивает достижение
экстремума выбранного критерия оптимизации (здесь – критерия минимального риска
эксплуатации) и выполнение ограничений, накладываемых условиями производства
(например, ресурсных ограничений).
Одним из перспективных научных методов, позволяющих
эффективно описывать и решать проблемы планирования, является метод анализа
иерархий (МАИ) [1]. Данный метод положен в основу предлагаемой концепции АСПР.
Предлагаемый подход позволяет учесть такие
сложноформализуемые факторы, как опыт и интуицию экспертов, принимающих решения
на различных этапах составления производственной программы. Принцип декомпозиции
в методе анализа иерархий заключается в представлении проблемы в виде графов
(схем) простых доминантных иерархий с корнем в вершине, символизирующей цель
исследования, и множествами элементов на промежуточных уровнях, которые
отражают критерии, факторы, события, влияющие на элементы последующих уровней.
Нижний уровень обычно содержит перечень альтернатив. МАИ позволяет формализовать
процедуры количественной оценки приоритетов, используя как числовую информацию
(статистические данные и пр.), так и систематизированные компаративные суждения
экспертов, представленные в специальных шкалах. Пример иерархии для проблемы
очередности выполнения РВР приведен на рис. 1.

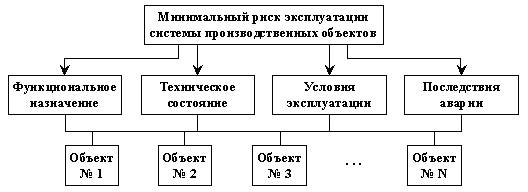

Рис. 1. Построение иерархии
для проблемы очередности РВР
Предложен алгоритм оценки возможности появления отказа
при эксплуатации производственных объектов. Определены группы критериев,
которые могут оказывать влияние на безопасность и целостность производственных
объектов. В соответствии с устоявшимися подходами к оценке надежности
эксплуатации сложных технических систем в основу расчета приоритетов положены
количественные оценки возможности возникновения отказа производственных
объектов.
Из множества всех возможных критериев ранжирования
производственных объектов по очередности проведения РВР предложено выделить, в
частности, следующие основные группы: критерии функционального назначения
(степени важности) объекта, критерии технического состояния объекта, критерии
условий эксплуатации, критерии последствий возникновения аварии (как показано
на рисунке).
Более высокий приоритет при выполнении РВР будут иметь
объекты: отказы которых связаны с опасностью для жизни людей и значительным
экономическим ущербом; находящиеся в неудовлетворительном техническом
состоянии, связанном с высоким эксплуатационным риском; функционирующие в
условиях, близких к критическим.
Алгоритмическая реализация МАИ в информационной среде
АСПР обеспечивает выполнение следующих основных этапов: построение матриц
парных сравнений, проверка согласованности суждений, синтез приоритетов
объектов.
Литература
1. Саати Т.Л. Принятие решений при зависимостях и
обратных связях: аналитические сети. - М.: Изд-во "Либроком", 2011. -
360 с.
